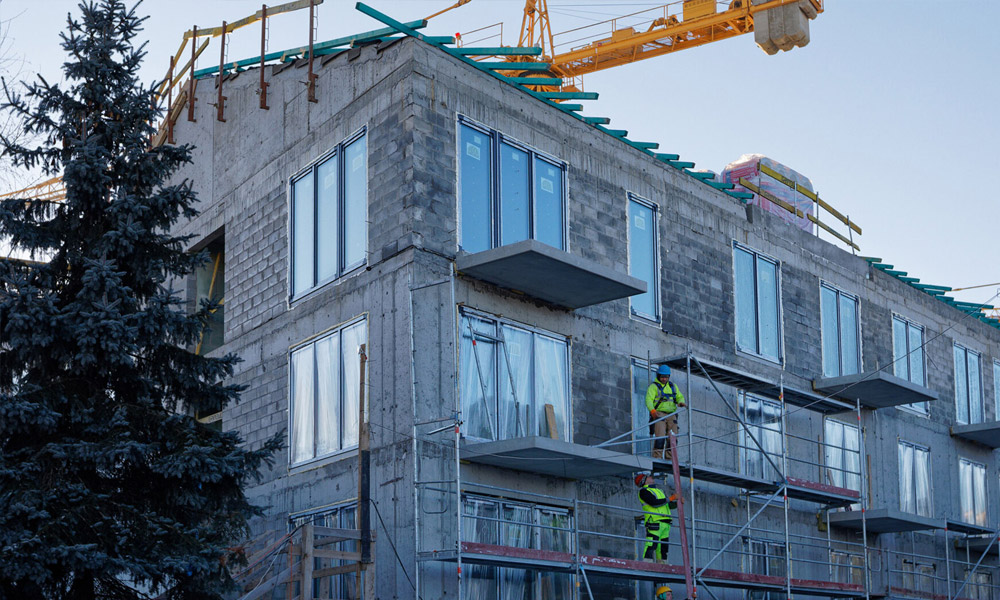

AKTUALNOŚCI

02 | 11 | 2022

Pozwolenie na użytkowanie budynku

Mamy przyjemność poinformować, że otrzymaliśmy pozwolenie na użytkowanie budynku wielorodzinnego przy ulicy Kiełkowskiego 10A i 10B w Krakowie. Kończy to proces realizacji inwestycji Lofthaus Zabłocie i już wkrótce pierwsi klienci odbiorą swoje mieszkania.

09 | 09 | 2022

Dziennik budowy - wrzesień 2022

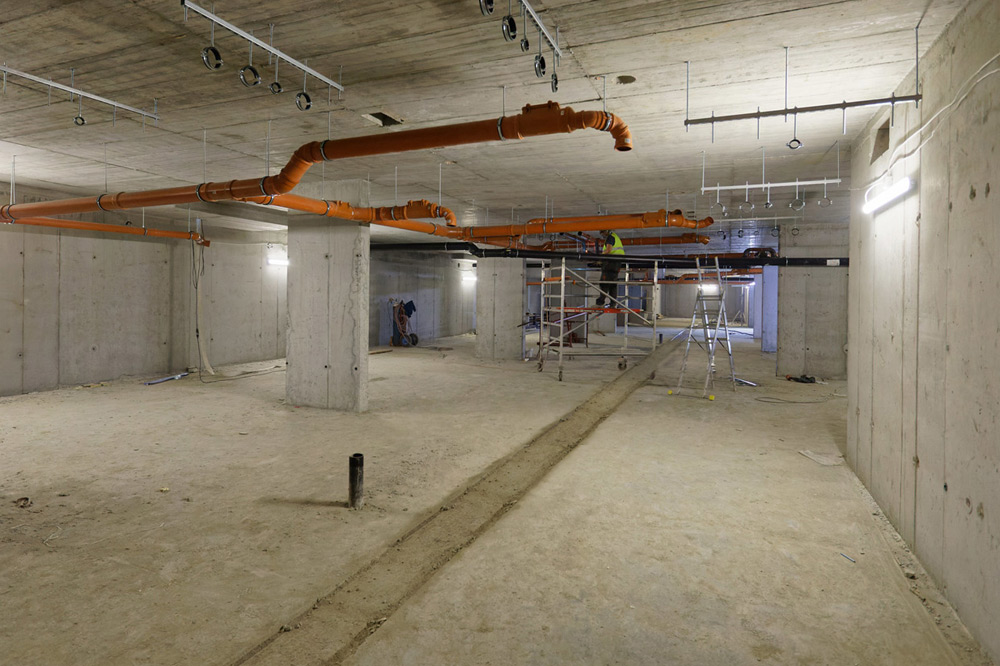

Stan zaawansowania budowy na dzień 09-09-2022


Etap VII - Pozwolenie na użytkowanie Budynku – w trakcie
Planowany termin zgłoszenie budynku do odbioru przez PINB: 15 - 20 września 2022

05 | 08 | 2022

Dziennik budowy - sierpień 2022

Stan zaawansowania budowy na dzień 04-08-2022


Etap VII - Pozwolenie na użytkowanie Budynku – w trakcie
Zakończenie wszystkich robot budowlanych oraz procedur odbiorowych.
Planowany termin zakończenia 30.09.2022

04 | 07 | 2022

Dziennik budowy - lipiec 2022

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów nad parterem i piętrami I, II): 100%
Etap IV (Stan surowy zamknięty Budynku): 100%
Etap V (Stan wykończony zewnętrzny Budynku): 100%

Etap VI - Stan wykończony wewnętrzny Budynku z instalacjami wewnętrznymi

03 | 06 | 2022

Dziennik budowy - czerwiec 2022

Stan zaawansowania budowy na dzień 01.06.2022

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów): 100%
Etap IV (Stan surowy zamknięty Budynku): 100%

10 | 05 | 2022

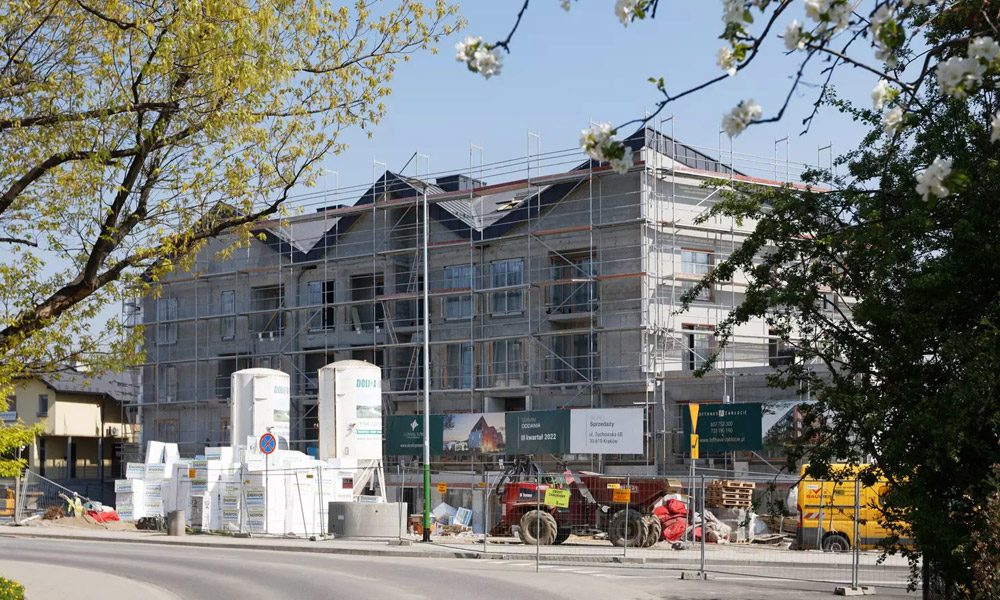

Dziennik budowy - maj 2022

Stan zaawansowania budowy na dzień 05.05.2022

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów): 100%
Etap IV (Stan surowy zamknięty Budynku): 100%

30 | 04 | 2022

Mieszkania na sprzedaż Kraków Podgórze

Wyobraź sobie, że budzisz się rano, nie słysząc zgiełku miasta... Zaglądasz za okno i widzisz zielony dziedziniec... Chodzisz po mieszkaniu i czujesz spokój, bo wiesz, że jesteś we właściwym miejscu... Brzmi dobrze, prawda? A to nie muszą być tylko marzenia!

12 | 04 | 2022

Dziennik budowy - kwiecień 2022

Stan zaawansowania budowy na dzień 08.04.2022

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów): 100%
Etap IV (Stan surowy zamknięty Budynku): 100%
