10 | 05 | 2022

Dziennik budowy - maj 2022

Stan zaawansowania budowy na dzień 05.05.2022

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów): 100%
Etap IV (Stan surowy zamknięty Budynku): 100%

12 | 04 | 2022

Dziennik budowy - kwiecień 2022

Stan zaawansowania budowy na dzień 08.04.2022

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów): 100%
Etap IV (Stan surowy zamknięty Budynku): 100%

04 | 03 | 2022

Dziennik budowy - marzec 2022

Stan zaawansowania budowy na dzień 02-03-2022.

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów) – 100%
Etap IV (Stan surowy zamknięty Budynku, planowany termin zakończenia 31.03.2022) – prace budowlane w trakcie realizacji:

11 | 02 | 2022

Dziennik budowy - luty 2022

Stan zaawansowania budowy na dzień 09-02-2022.

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów) – 100%
Etap IV ((Stan surowy zamknięty Budynku, planowany termin zakończenia 31.03.2022) – prace budowlane w trakcie realizacji:

17 | 01 | 2022

Dziennik budowy - styczeń 2022

Stan zaawansowania budowy na dzień 17-01-2022.

Etap I (Organizacja placu budowy):  100%
Etap II (Stan zero pod budynkiem):  100%
Etap III (Stan surowy otwarty – wykonanie stropów) – 100%
Etap IV (stan surowy zamknięty Budynku, planowany termin zakończenia 31.03.2022) – prace budowlane w trakcie realizacji:

03 | 12 | 2021

Dziennik budowy -grudzień 2021

Termin oddania inwestycji Lofthaus Zabłocie coraz bliżej!

Dziennik budowy podaje, że zgodnie ze stanem na 03.12. 2021 prace budowlane przy ulicy Kiełkowskiego 10 prowadzone są zgodnie z harmonogramem. Z końcem listopada zakończono realizację 3. etapu, co skompletowało tzw. stan surowy otwarty.



05 | 11 | 2021

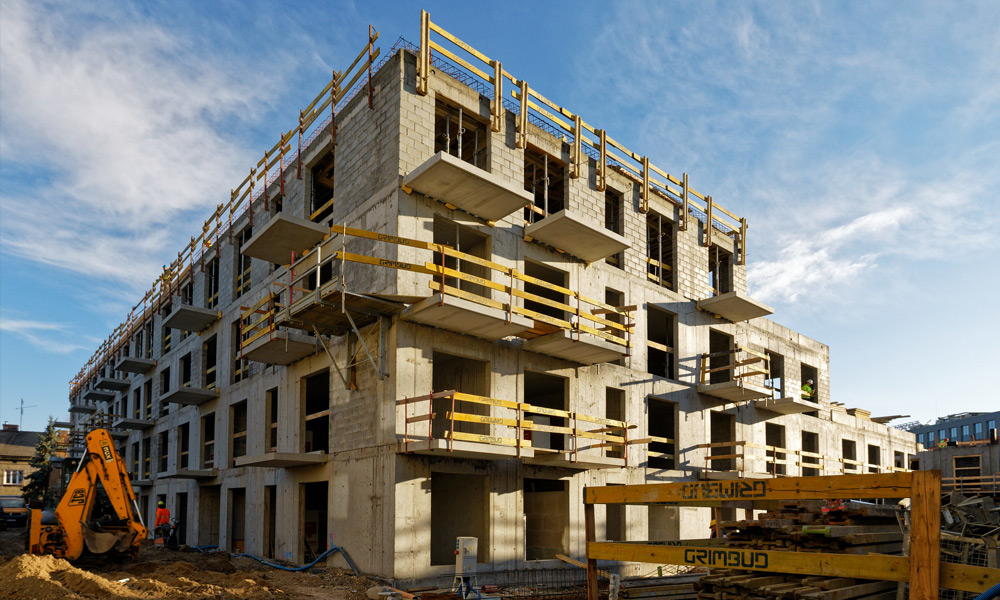

Dziennik budowy - listopad 2021

Inwestycja Lofthaus Zabłocie rośnie zgodnie z harmonogramem! Za nami są już etapy I i II, które obejmowały organizację placu budowy oraz wykonanie tzw. stanu zero pod budynkiem. Zapraszamy do wizyty na terenie inwestycji - można zobaczyć coraz bardziej okazałą bryłę budynku z wykonanym już garażem podziemnym i parterem oraz rosnącymi pozostałymi piętrami.

08 | 09 | 2021

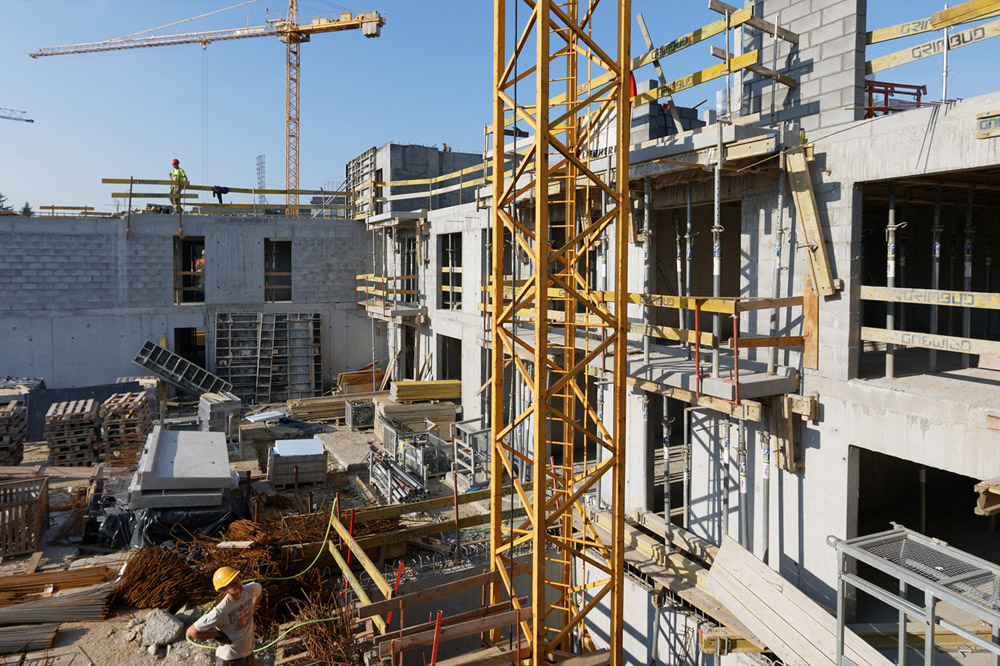

Dziennik budowy - wrzesień 2021

Dziennik budowy na 7 września 2021 roku podaje, że prace na ulicy Kiełkowskiego 10 postępują zgodnie z harmonogramem.

Zakończone są już etapy I i II (organizacja placu budowy i wykonanie stanu zero pod budynkiem) inwestycji Lofthaus Zabłocie.

Obecnie trwają prace, które obejmują wykonanie stropów nad parterem i piętrami I oraz II.

09 | 08 | 2021

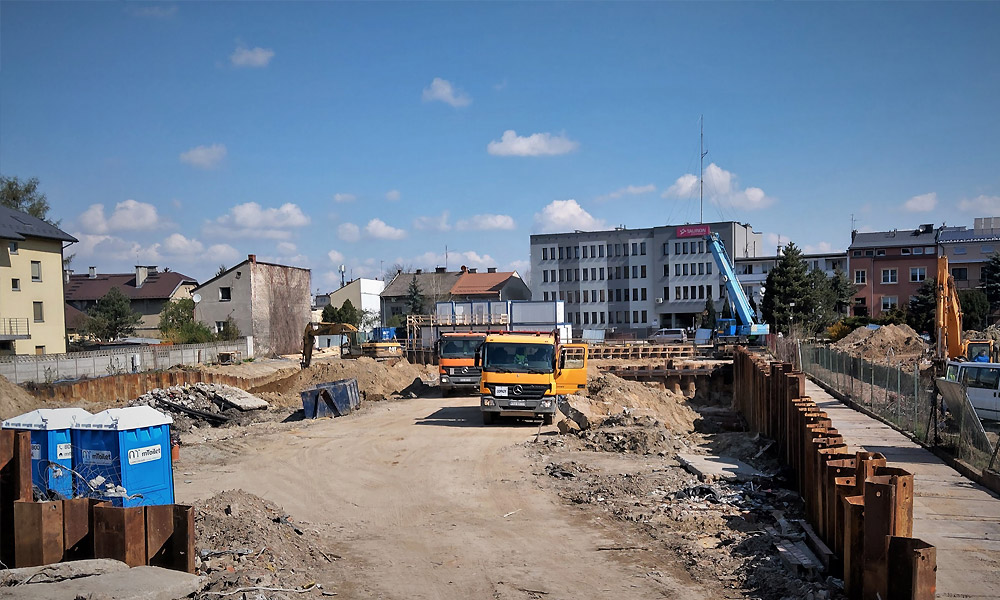

Dziennik budowy - sierpień 2021

Prace budowlane przy ul. Kiełkowskiego prowadzone są zgodnie z harmonogramem. W przyszłym roku będziemy na etapie zakończenia budowy i będziemy rozpoczynać przekazywanie mieszkań. Wyjątkowy projekt architektoniczny stworzony przez uznaną pracownię budynku jest coraz bardziej widoczny. Zapraszamy serdecznie do naszego biura sprzedaży zlokalizowanego na terenie inwestycji.
